B12 Erweiterung
Projektbeschreibung inkl. Zeitplan
Warum wir das B12 erweitern:
Das B12 Boulderzentrum wurde 2014 für damals geschätzte 35.000 Besucher pro Jahr eröffnet. Mittlerweile werden mehr als 90.000 Eintritte pro Jahr verzeichnet. Um den steigenden Besucherzahlen gerecht zu werden und die Bedarfe des Vereinslebens abzudecken, liegt die Erweiterung nahe. Nach dem Verkauf des Haus Matschwitz im Jahr 2020 sind nun Investitionen rund um das Sektionsleben möglich.

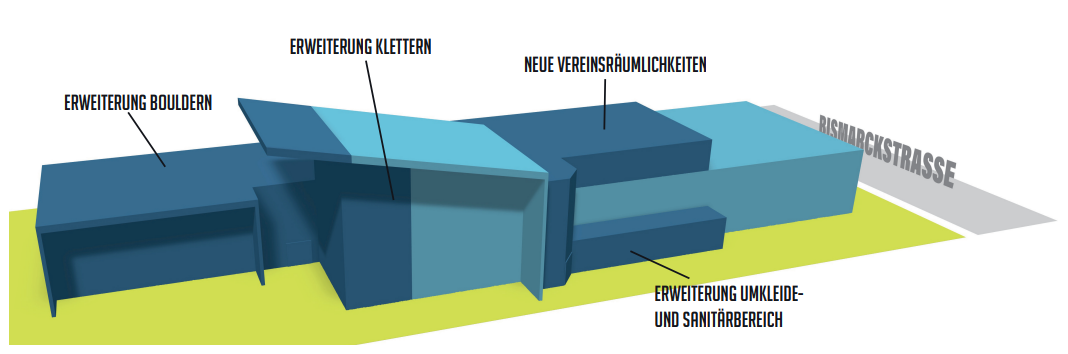

- Im B12 soll mehr Platz geschaffen werden für das breitgefächerte Publikum von Boulder- und Kletterbegeisterten aus Tübingen und Umgebung.
- Der Boulder- und Kletterbereich im B12 soll bedarfsgerecht erweitert werden.
- Zudem soll das B12 zu einem Vereinszentrum für die über 13.000 Mitglieder ausgebaut werden. Aufgund massiver Kostensteigerungen im Sportbereich wird die Planung der Vereinsräumlichkeiten derzeit neu überdacht.
Zielsetzungen des Projekts:

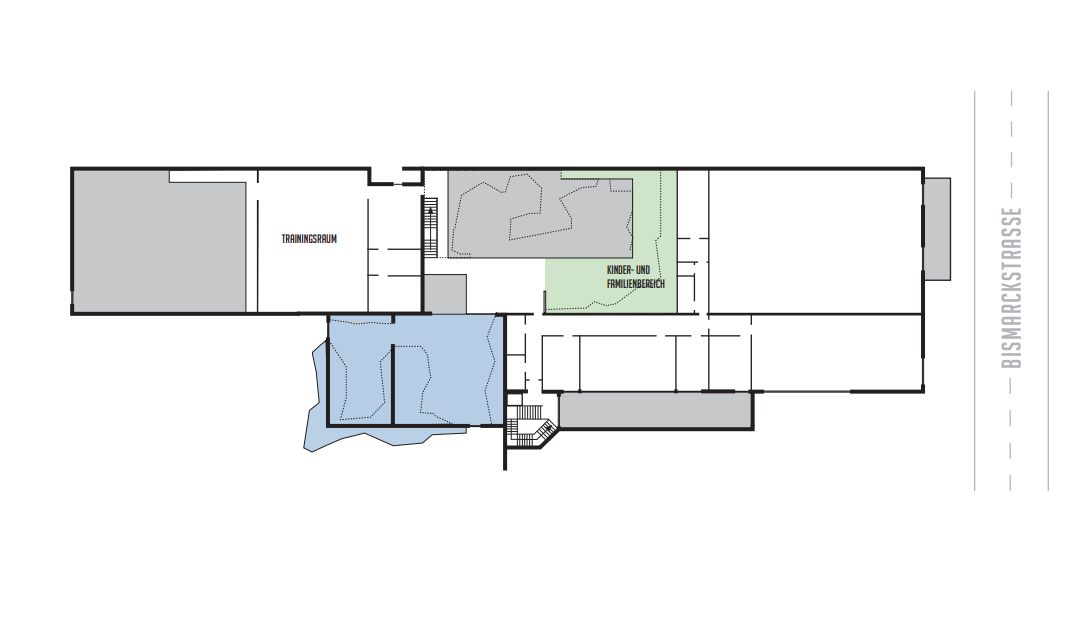

Ein besonderes Augenmerk liegt auf der nachhaltigen Konzeption und Gestaltung sowie auf einer zukunftsfähigen Gesamtausrichtung. Die Interessen und Wünsche aller Sektionsgruppen fließen in die Planungen mit ein – vor allem der Sektionsnachwuchs soll sich im neuen Zentrum wiederfinden und wohlfühlen.
Die Projektteams und Zeitplan:
Seit Projektstart im Oktober 2020 trifft sich das Projekt-Kernteam regelmäßig zur Abstimmung über den aktuellen Projektstand. Das Kernteam besteht aus zwei hauptamtlichen Mitarbeitern der Sektion und fünf Ehrenamtlichen. Der Projektstand wird zudem nach Bedarf mit einem erweiterten Projektteam besprochen und diskutiert, in welchem sich 13 weiteren Ehrenamtlichen aus allen Bereichen des Vereins befinden.

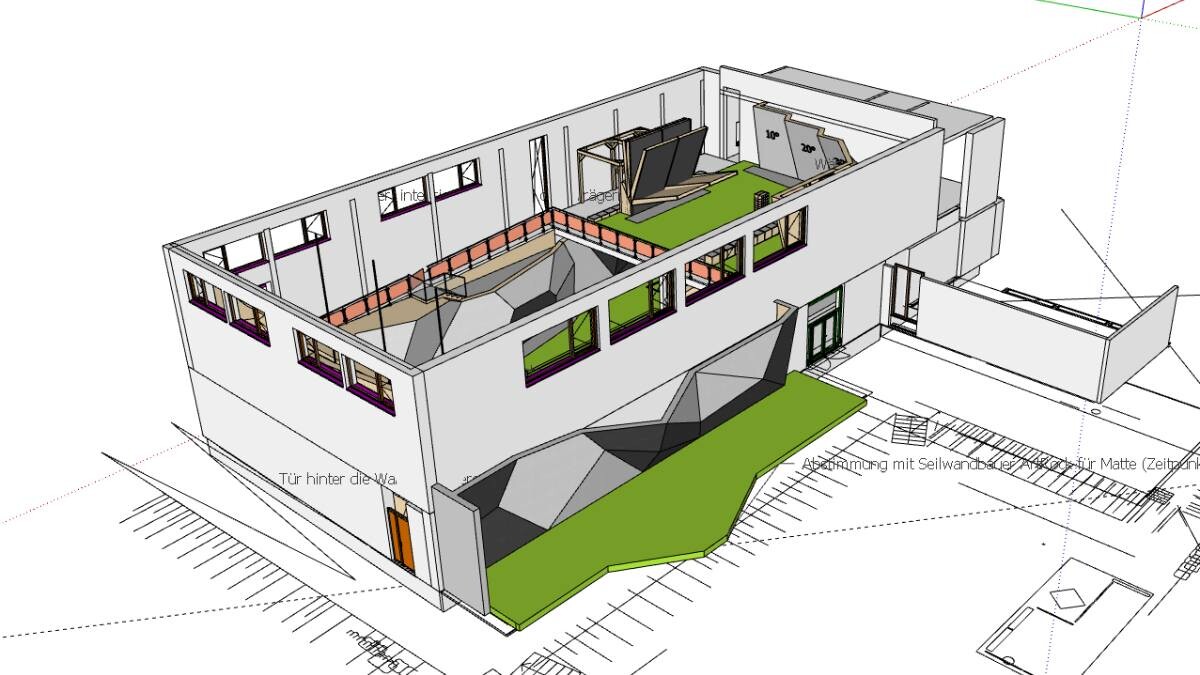

Bei der Mitgliederversammlung im Juni 2021 wurde die B12 Erweiterung mit über 90 % der Stimmen befürwortet, so dass im August 2021 der Bauantrag für das Projekt bei der Stadt Tübingen eingereicht werden konnte. Im Februar 2022 wurden Fachplanungsbüros beauftragt zur Planung der technischen Gewerke. Die Baugenehmigung haben wir im März 2023 erhalten und im Mai 2023 wurde mit den Rohbauarbeiten für den ersten Bauabschnitt begonnen. Aktuell sind laufend unterschiedliche Gewerke auf der Baustelle, die Fertigstellung des ersten Bauabschnittes bestehend aus Erweiterung Boulderhalle und Erweiterung Kletterhalle ist für das dritte Quartal 2024 geplant.
Im zweiten Bauabschnitt sollen die Sanitärräumlichkeiten erweitert werden, hier gibt es jedoch noch Planänderungen, weshalb sich der Start dieser Baustelle etwas verschieben wird.
